Thi công thử nghiệm đường Dự án Nhà máy Điện gió Thái Hòa
13/08/2020
Tại Dự án Nhà máy Điện gió Thái Hòa, tỉnh Bình Thuận, do Tập đoàn Thái Bình Dương làm chủ đầu tư, công tác thi công 100m đường thử nghiệm đang được triển khai. Một số hạng mục như: xây dựng khu văn phòng hiện trường, bóc hữu cơ đường tuyến số 1 và 2 đã cơ bản hoàn thành.
Theo đó, khu văn phòng hiện trường bao gồm hệ thống container văn phòng của Tập đoàn Thái Bình Dương và các nhà thầu; hạng mục hàng rào bảo vệ, nhà để xe… đã hoàn thành được 80% tiến độ đề ra.

Theo đó, khu văn phòng hiện trường bao gồm hệ thống container văn phòng của Tập đoàn Thái Bình Dương và các nhà thầu; hạng mục hàng rào bảo vệ, nhà để xe… đã hoàn thành được 80% tiến độ đề ra.

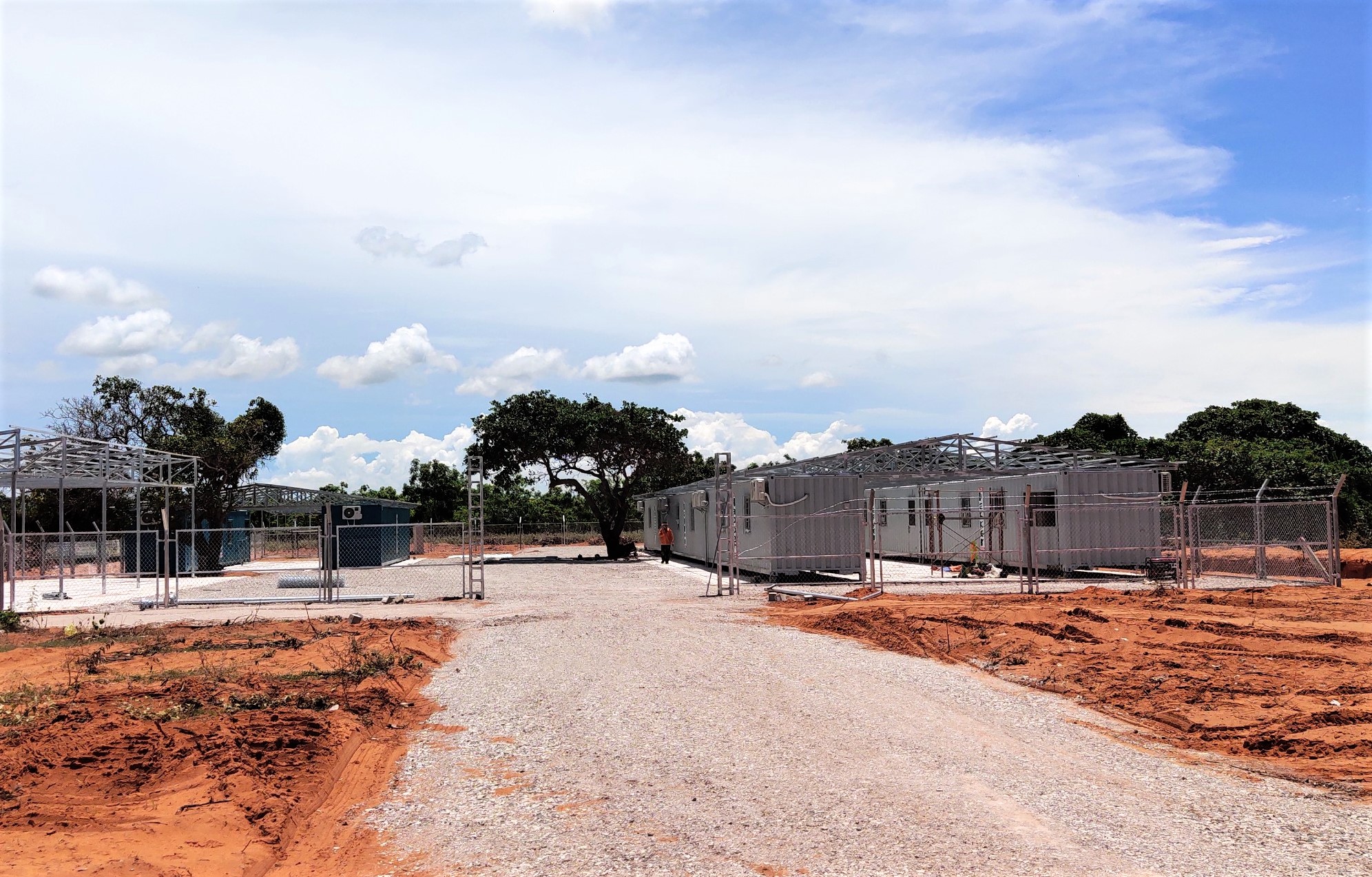

Thi công khu văn phòng tạm hoàn thành được 80% tiến độ đề ra
Công tác bóc hữu cơ trên toàn tuyến số 1 và số 2 đã hoàn thiện, nhà thầu đang tiếp tục thi công tuyến số 3.

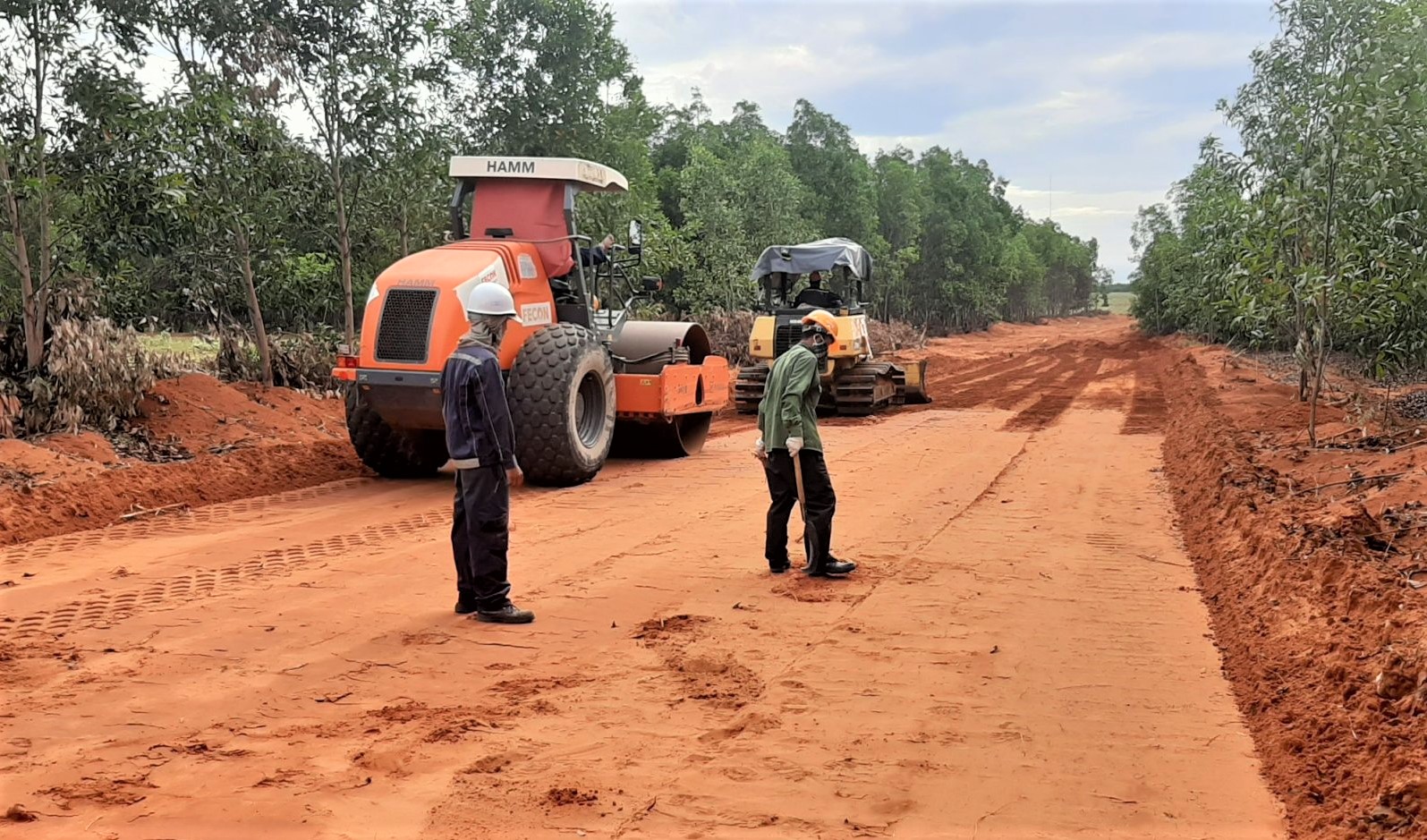

Lu lèn lớp đất tự nhiên sau khi bóc hữu cơ 100m đường thử nghiệm
Ngoài ra, nhà thầu cũng đang triển khai công tác thi công 100m đường thử nghiệm của dự án với hạng mục lu lèn lớp cát đầu tiên, song song với triển khai các công tác bóc hữu cơ trên tuyến số 3 nói trên.
Tin, ảnh: Thành Danh, Hồ Trọng
Tin mới nhất
• Cảng Vĩnh Tân đón tàu hàng điện gió (23/09/2026)
• Không khí Trung thu tại các đơn vị thành viên thuộc Tập đoàn Thái Bình Dương (23/09/2026)
• Công đoàn Tập đoàn Thái Bình Dương tổ chức Trung thu cho con em CBNV (21/09/2026)
• Báo CCB Việt Nam: Hơn 11 tỷ đồng tri ân liệt sĩ (15/09/2026)
• Tập đoàn Thái Bình Dương tham dự Hội nghị giải pháp khơi thông nguồn lực tài chính, ngân hàng (12/09/2026)
Tin cũ hơn
